问题 填空题
根据意思写古诗。
1.豆子和豆秸本是同根生长的,兄弟相残为何那样凶狠急迫!
——《七步诗》作者曹植

2.只要把清白留在人世上,自己就是粉身碎骨也不怕。
一—《石灰吟》作者于谦

3.竹子紧紧咬定青山毫不放松,这是因为它原来就扎根在岩石的 破缝当中。
——《竹石》作者郑燮

4.在大晴天里放声高歌,畅饮美酒,趁着这春光的陪伴,正好回到 我的故乡。
一一《闻官军收河南河北》作者杜甫

5.哪个说人生不能回到少年时代呢?你看门前流水尚能向西流去。
 ——《浣溪沙》作者苏轼

6. 欢快的蝴蝶翩翩起舞舍不得离开,自由自在的黄莺叫声悦耳清脆。
 ——《江畔独步寻花》作者杜甫

7.水像美人流动的眼波,山如美人蹙起的眉毛。
 ——《卜算子·送鲍浩然之浙东》作者王观

8.豆秸在锅底下燃烧,豆子在锅中哭泣。
——《七步诗》作者曹植

答案

1.本自同根生,相煎何太急?

2.粉骨碎身全不怕,要留清白在人间。

3.咬定青山不放松,立根原在破岩中。

4.白日放歌须纵酒,青春作伴好还乡。

5.谁道人生无再少?门前流水尚能西。

6.留连戏蝶时时舞,自在娇莺恰恰啼。

7.水是眼波横,山是眉峰聚。

8.萁在釜下燃,豆在釜中泣。

问答题 简答题
问答题

阅读下列说明,回答问题。

[说明]

某市教育信息化建设项目,主要建设内容包括核心网络系统建设、连接各个学校的综合布线工程以及机房建设。通过公开招标,由承建单位乙承担该项目的总集成工作,监理单位丙承担该项目的监理工作。建设单位甲与承建单位乙合同约定:开工日期为2009年3月1日,工期为156天,甲负责机房施工现场准备工作及设备采购,设备安装工程由乙负责,可以分包。

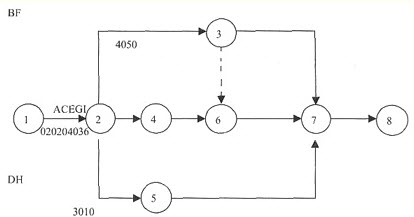

经总监理工程师批准的施工总进度计划如下图所示(事件单位:天)。

项目实施中发生了下列事件:

事件1:由于机房施工现场未按约定事件准备完毕,致使单位乙无法按期开工。2009年2月21日,单位乙向项目监理机构提出申请,要求开工日期推迟5天,经专业监理工程师审查,情况属实。

事件2:单位乙采购的布线电缆,因供应商未能提供出厂合格证明,单位乙按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求单位乙在监理人员的见证下取样复检,复验结果合格后,同意该电缆进场使用。

事件3:单位将各机房设备安装工程(G工作)分包给分包单位丁,分包合同工期为40天,单位丁完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。设备制造单位修理后,第-改试车合格。由此发生的设备拆除费2万元、修理费5万元、重新安装费3万元和重新试车费用1万元,G工作实际持续时间延长了15天。

施工单位丁向施工单位乙提出索赔后,施工单位乙遂向项目监理机构提出了顺延工期15天和补偿费用11万元的要求。

事件1中,项目监理机构应如何答复施工单位甲的要求说明理由。
