【背景材料】某工程的分部工程网络进度计划工期(即要求工期)为29天,网络计划如图1所示。施工中各工作的持续时间发生改变,具体变化及原因见表1。该分部工程接近要求工期时,承包商提出工期延期19天的索赔要求并符合索赔程序。
监理工程师批准的工期延期为多少天?为什么?
答案
参考答案:
计算由于业主原因、不可抗力原因使工期拖延后的总工期。
(1)确定以上非承包者原因使工作拖延后各工作的持续时间(该时间也可直接标注在网络图上或用文字说明)。
DA=7;DB=9;DC=6;DD=5;DE=6;DF=9;
DG=18;DH=6;DI=2;Dj=5;DK=8。

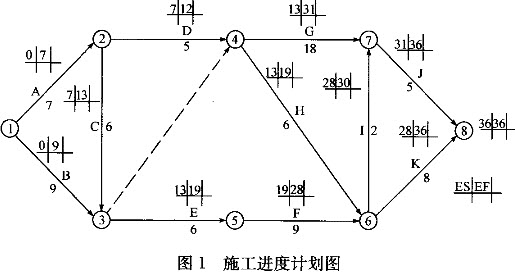

(2)包括工程师可批准工期顺延的时间在内的施工进度计划如图1所示,计算结果直接标于图上。
监理工程师批准的工期延期为36-29=7天。
