问题 多项选择题

某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示、该计划表明()。

A.工作1-3的自由时差为1

B.工作2-4的自由时差为1

C.工作2-6的总时差为2

D.工作3-6为关键工作

E.工作5-7的总时差为5

答案

参考答案:A, C, D, E

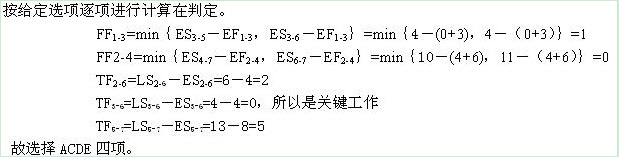

解析:

名词解释
单项选择题
