某工程计划进度与实际进度如表5—1所示。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相等。



试在图1中绘制该工程三种投资曲线,即:

(1)拟完工程计划投资曲线;

(2)已完工程实际投资曲线;

(3)已完工程计划投资曲线。

答案

参考答案:

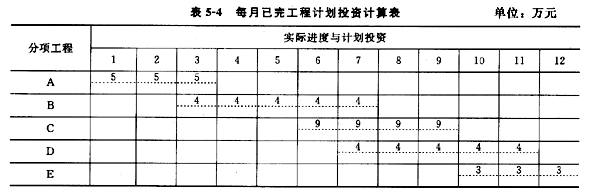

填制已完工程计划投资表(见下表)。

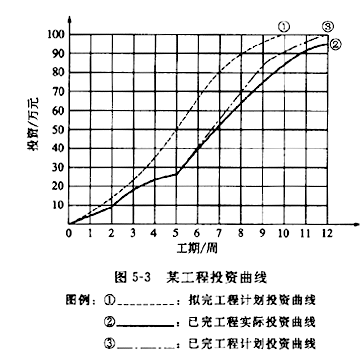

根据题中数据在下图中绘出三种投资曲线:

(1)拟完工程计划投资曲线;

(2)已完工程实际投资曲线;

(3)已完工程计划投资曲线。
