问题 问答题

某工程合同工期为15周。该工程的D、G、K工作均为结构吊装工程,承包商在施工现场仅安排了一台吊装机械,施工排序有两个不同的方案。 方案1:按D→G→K顺序吊装,施工进度计划如图3-1所示(时间单位:周)。 方案2:按G→D→K顺序吊装,施工进度计划如图3-2所示(时间单位:周)。 按照优选的吊装组织方案确定了网络施工进度计划后,业主又提出增加1项新的工作N,该工作持续时间为3周,安排在G工作完成以后开始,K工作开始之前完成。

问题:确定两种不同吊装组织方案的施工总工期和关键工作。哪个吊装组织方案为优选方案 2.在网络施工进度计划图上画出业主增加的N工作。此时的工期为多少周关键工作有哪些 3.承包商就业主增加N工作提出补偿3周吊装机械闲置费用的索赔申请,通过时间参数计算确定应批准的设备闲置补偿数额(以时间表示)。

答案

参考答案:

解析:按D→G→K顺序组织安排,工期为15周,关键工作为A、D、E、G、H、J。
按G→D→K顺序组织安排,工期为19周,关键工作为A、E、G、D、F、J。
所以,应按D→G→K顺序组织施工。

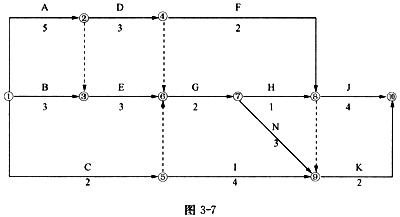

2.在图3-1中将工作⑦—⑨的虚箭线改为实箭线,标上工作名称N和持续时间,如图3-7所示。
此时工期为15周。


关键工作有:A、D、E、G、H、J、N、K
3.应批准2周吊装机械设备闲置补偿。
没有增加N工作以前,ESK-EFG=11-10=1周
增加N工作后,ESK-EFG=13-10=3周
所以应批准承包商3-1=2周的设备闲置补偿。
