某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同,该工程项目的变压器采用自耦式变压器(容量为800kVA),电机采用三相异步电动机。
该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变电压检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40℃左右,且在清洗注油后即开始加电压试验;变压器安装完成后静止5小时开始进行交流耐压试验。
三相异步电动机在检查过程中经电气试验发现质量可疑。

判断该工程项目的变压器的采购、检验、安装、试验过程中有何不妥之处,并改正。

答案

参考答案:对变压器的采购、检验、安装、试验过程中不妥之处的判断如下:
(1)不妥之处:设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。
正确做法:采购计划应由采购经理组织编写,经项目经理批准后,由采购经理组织实施。
(2)不妥之处:工程监理单位负责对变压器检验的组织工作。
正确做法:设备材料检验的组织工作应在采购经理领导下由采购部的检验组指派的人员负责。
(3)不妥之处:变压器的安装程序。
正确做法:变压器的安装应按二次搬运、吊装、就位、吊芯检查、干燥、试验的程序和要求进行安装。
(4)不妥之处:绝缘油的温度一直保持在40℃左右。
正确做法:绝缘油的温度应保持在25℃左右。
(5)不妥之处:在清洗注油后即开始加电压试验。
正确做法:在清洗注油后静止10分钟再开始加电压试验。
(6)不妥之处:变压器在安装完成后5小时开始交流耐压试验。
正确做法:大容量变压器必须经过静止12小时才能进行交流耐压试验。

单项选择题
问答题

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF—1999—0201)签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-1,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。

施工过程中,发生如下事件:

事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。

事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。

事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.14%。

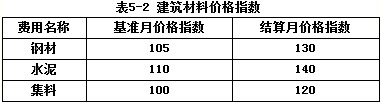

事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。

问题:

事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计数结果精确到小数点后两位)。
