问题 问答题

某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元/m2和460元/m2

该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。

施工单位各月的计划工作量如表8-4所示。

表8-4 各月计划工作量

A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表8-5所示。

表8-5         每月计划工程量和实际工程量

【问题】1. 1.该施工单位报价中的综合费率为多少

2.该工程的预付款为多少

3.绘制该工程资金使用计划的现金流量图(不考虑保留金的扣除)

4.A分项工程每月结算工程款各为多少

5.B分项工程的单价调整系数为多少每月结算工程款各为多少

答案

参考答案:

1.该施工单位报价中的综合费率为:

1.10×1.08×1.05-1=0.2474=24.74%

或:现场管理费率:1×10%=10%

企业管理费率:(1+10%)×8%=8.8%

利润率:(1+10%+8.8%)×5%=5.94%

合计:10%+8.8%+5.94%=24.74%

2.该工程的预付款为:(90×3+70×5+130×2+60×2)×10%=100(万元)

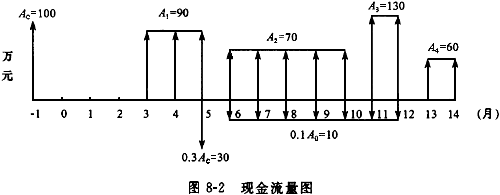

3.该工程资金使用计划的现金流量图如图8-2所示。

4.A分项工程每月结算工程款为:

第1个月:1100×80=88000(元)

第2个月:1200×80=96000(元)

第3个月:900×80=72000(元)

第4个月:由于[(1100+1200+1300+1400)-(1100+1200+900+800)]/(1100+1200+1300+1400)=20%>15%,所以,应调整单价,则:

(1100+1200+900+800)×80×1.176-(88000+96000+72000)=120320(元)

或;800×80+4000×(1.176-1)×80=120320(元)

5.B分项工程的单价调整系数为: =0.882(或0.88、0.8818)

B分项工程每月结算工程款为:

第1个月:550×460=253000(元)

第2个月:600×460=276000(元)

第3个月:由于 =20%>15%

所以,按原价结算的工程量为:1500×1.15-(550+600)=575(m3)

按调整单价结算的工程量为:650-575=75(m3)

或;按调整单价结算工程量:(550+600+650)-1500×1.15=75(m3),

按原价结算的工程量为:650-75=575(m3)

则:575×460+75×460×0.882=294929(元)
