阅读下列说明,回答问题,将解答填入答题纸的对应栏内。 [说明] 某公司技术人员人力成本如表1所示。

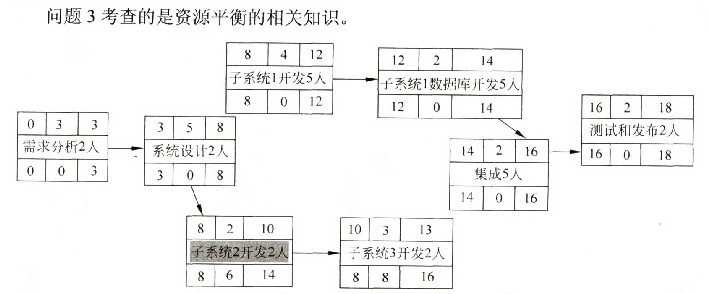

 项目经理根据项目总体要求制定了某项目的网络资源计划图(图1所示,单位为日,为简化起见,不考虑节假日),并向公司申请了2名分析师负责需求分析,3名设计师负责系统设计,10名程序员负责子系统开发和集成,2名测试工程师负责系统测试和发布。项目经理估算总人力成本为27400元。

假设每名项目组成员均可胜任分析、设计、开发、集成、测试和发布工作,在不影响工期的前提下,可重新安排有关活动的顺序以减少项目所需人数,此种情况下,该项目最少需要()人,子系统3的开发最晚应在第()日开始。请你将上面的叙述补充完整(将空白处应填写的恰当内容写在答题纸的对应栏内)。

答案

参考答案:

8 ;12

解析:

由上图可知,如果每名项目组成员均可胜任分析、设计、开发、集成、测试和发布工作,在不影响工期的前提下,该项目最少需要7人。子系统3只要在15日集成前完成即可,子系统3需要3天,而在第11~14天只能有两个人供支配,因此子系统3最晚要在第12天开始。
