问题 问答题 案例分析题

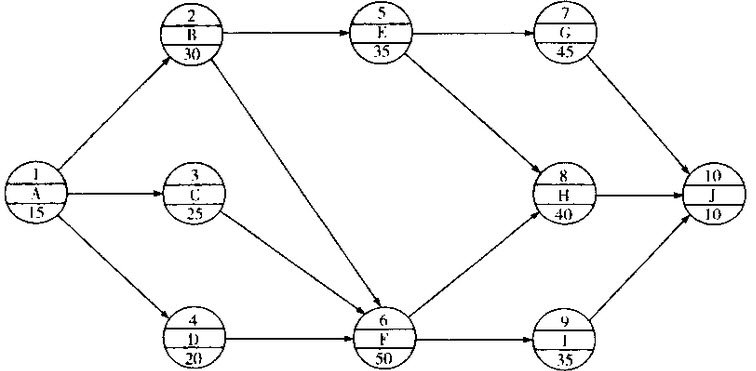

某施工单位承接了某高速公路桥梁施工任务,施工单位按照合同工期要求编写了单位工程施工组织设计,第二章为施工总体部署,其中包括如下网络计划(时间单位:d),施工组织设计经监理工程师批准后实施。

在实施过程中,发生了如下事件:事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8天;事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8天,造成施工单位经济损失2000元/天;事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(o号台身)实际时间比计划时间拖延15天,造成施工单位经济损失1600元/天。

1.本桥施工组织设计中施工总体部署应包含哪三个方面的内容?

2.根据网络图计算该工程的总工期,并指出关键路线。

3.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。

4.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。

5.将背景中的双代号网络改为单代号网络。

答案

参考答案:

1.三个方面的内容是:建立施工管理机构:划分施工任务;拟定施工顺序(施工进度)。

2.工期为115天。关键线路为:①→②→③→④→⑤→⑦→⑧→⑨→⑩或A→B→F→H→J。

3.事件1中,工作D为非关键工作,总时差为10天,8天小于10天,不影响总工期。事件2中,工作F为关键工作,其对总工期的影响是延误8天。事件3中,工作E为非关键工作,总时差为10天,其对总工期的影响是延误15-10=5(天)。故事件1、2、3对总工期的影响是使总工期延长max{5,8}=8(天)。施工单位可以就事件3导致的工期延误提出工期补偿要求,不能就事件2导致的工期延误提出工期补偿要求。施工单位可获得的工期补偿为5天。

4.事件1:属于天气原因,属双方共同承担的风险,不能提出费用索赔。事件2:由于施工单位原因导致的损失,不能提出费用索赔。事件3:由于业主的原因导致的损失,可以提出费用索赔。索赔金额为15×1600=24000(元)。

5.单代号网络为:

解析:

本案例第1问主要考查施工总体部署的内容。施工总体部署的主要内容有:(1)建立施工管理机构:施工管理机构是为组织、计划、协调和控制全部施工活动而设立的现场指挥决策机关,具体形式为项目经理部。(2)施工任务划分:根据工程划分WBS(WorkBreakdownStructure工作分解结构),划分各参与施工单位的工作任务及施工阶段,明确总包与分包、各施工单位之间分工与协作的关系,确定各单位的主要工程项目和次要工程项目。(3)施工顺序:要在总体上确定各单位工程、分部工程、分项工程的施工的顺序,分清主次,统筹安排,保证重点,兼顾其他,以确保工期,并实现施工的连续性和均衡性。

本案例第2问主要考查双代号网络计划工期计算及关键线路。在双代号网络计划中,关键线路的确定方法有多种,本题可采用"关键线路是总的工作持续时间最长的线路"的方法来确定,关键线路上所有工作的持续时间之和即为工期。对于关键线路的描述,可以采用节点序号描述,也可以采用工作代号顺序描述。

本案例第3问主要考查工期延误分析及索赔。(1)一项工作的延误是否影响到总工期,关键是看该工作的延误时间是否超过其总时差。总时差是指在不影响总工期的前提下,本工作可以利用的机动工作。当该工作的延误时间小于或等于其总时差时,不会影响到总工期;当该工作的延误时间大于其总时差时,会影响到总工期,总工期的延长值为该工作的延误时间与总时差之差。(2)事件1中,工作D为非关键工作,总时差为10天,D延误8天小于10天,因此不影响总工期。事件2中,工作F为关键工作,总时差为0,F延误8天,因此其对总工期的影响是延误8天。事件3中,工作E为非关键工作,总时差为10天,E延误15天大于10天,因此其对总工期的影响是延误15-10=5(天)。另外由于工作E和工作F不能同时位于一条线路,因此两项工作对总工期的影响只能取两者中的最大值,即为8天。(3)对于索赔,成立的前提是非承办商自身原因造成了自己的损失。工作E的延误是施工单位自身的原因,并非建设方的原因引起的,因此不能索赔工期;工作F的延误是由于建设方变更设计,未及时向施工单位提供图纸引起的,属于建设方的原因,因此向建设方提出索赔合理。

本案例第4问主要考查费用索赔。对于索赔,成立的前提是非承包商自身原因造成了自己的损失。事件1是由罕见特大暴雨天气引起的,不属于建设方的责任,是不可预见的外部风险,属双方共同承担的风险,因此不能索赔费用;事件2是由施工单位租赁的施工机械未及时进场引起的,是施工单位自身的责任,因此不能索赔费用;事件3是由于建设方变更设计,未及时向施工单位提供图纸引起的,属于建设方的原因,因此可以索赔费用。本案例第5问主要考查单代号网络计划。双代号网络改为单代号网络,需要注意单代号网络每一个节点表示一项工作,节点所表示的工作名称、持续时间和工作代号等应标注在节点内;单代号不需要虚箭线。解答本题的关键是通过双代号网络图,先分析清楚工作之间的逻辑关系,尤其是涉及虚工作的地方,对于逻辑关系的分析要特别注意,这也是这种题目考核的重点之处
