某工程基础平面图如图6—2所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图6—3所示。混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度300mm,槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础。
直接工程费单价表,见表6-11。
表6-11
直接工程费单价表
序号 | 项目名称 | 计量单位 | 费用组成/元 | |||
人工赞 | 材料费 | 机械使用费 | 单价 | |||
1 | 带形基础组合钢模板 | m2 | 8.85 | 21.53 | 1.60 | 31.98 |
2 | 独立基础组合钢模板 | m2 | 8.32 | 19.01 | 1.39 | 28.72 |
3 | 垫层术模板 | m2 | 3.58 | 21.64 | 0.46 | 25.68 |
基础定额表见表6-12 表6-12
基础定额表
项目 | 基础槽底夯实 100m2 | 现浇混凝土基础垫层 10m3 | 现浇混凝土带形基础 10m3 | ||
名称 | 单位 | 单价/元 | |||
综合人工 | 工日 | 52.36 | 1.42 | 7.33 | 9.56 |
混凝土C15 | m3 | 252.40 | 10.15 | ||
混凝土C20 | m3 | 266.05 | 10.15 | ||
草袋 | m2 | 2.25 | 1.36 | 2.52 | |
水 | m3 | 2.92 | 8.67 | 9.19 | |
电动打夯机 | 台班 | 31.54 | 0.56 | ||
混凝土振动器 | 台班 | 23.51 | 0.61 | 0.77 | |
翻斗车 | 台班 | 154.80 | 0.62 | 0.78 |
依据《建设工程工程量清单计价规范》(GB 50500—2008)计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计和模板及支架清单项目费之和为基数,取临时设施费率1.5%、环境保护费率0.8%、安全和文明施工费率1.8%。
问题:
依据《建设工程工程量清单计价规范》(GB 50500—2008)的规定(有特殊注明除外)完成下列计算。
依据提供的基础定额数据,计算混凝土带形基础的分部分项工程量清单综合单价,填入分部分项工程量清单综合单价分析表,并列出计算过程。
参考答案:

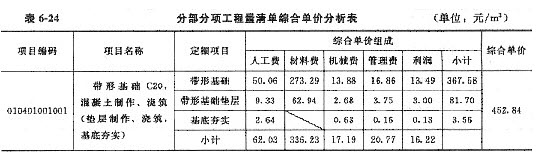

填写分部分项工程量清单综合单价分析表,见表6-24。
计算过程:
(1)带形基础的综合单价计算:
人工费=(9.56/10)×52.36=50.06(元/m3)
材料费=(10.15/10)×266.05+(2.52/10)×2.25+(9.19/10)×2.92=273.29(元/m3)
机械费=(0.77/10)×23.51+(0.78/10)×154.80=13.88(元/m3)
管理费=(50.06+273.29+13.88)×5%=16.86(元/m3)
利润=(50.06+273.29+13.88)×4%=13.49(元/m3)
综合单价=50.06+273.29+13.88+16.86+13.49=367.58(元/m3)
(2)带形基础垫层综合单价的计算:
人工费=(9.36/10)×7.33×(52.36/38.52)=9.33(元/m3)
材料费=(9.36/10)×(10.15×252.4+1.36×2.25+8.67×2.92)/38.52=62.94(元/m3)
机械费=(9.36/10)×(0.61×23.51+0.62×154.8)/38.52=2.68(元/m3)
管理费=(9.33+62.94+2.68)×5%=3.75(元/m3)
利润=(9.33+62.94+2.68)×4%=3.00(元/m3)
综合单价=9.33+62.94+2.68+3.75+3.00=81.70(元/m3)
(3)基底夯实综合单价的计算:
槽底面积=(1.30+0.3×2)×72=136.8(m2)
人工费=(136.8/100)×1.42×52.36/38.52=2.64(元/m3)
机械费=(136.8/100)×0.56×31.54/38.52=0.63(元/m3)
管理费=(2.64+0.63)×5%=0.16(元/m3)
利润=(2.64+0.63)×4%=0.13(元/m3)
综合单价=2.64+0.63+0.16+0.13=3.56(元/m3)
将以上数据填入表中,并计算出综合单价。
综合单价=367.58+81.70+3.56=452.84(元/m3)
